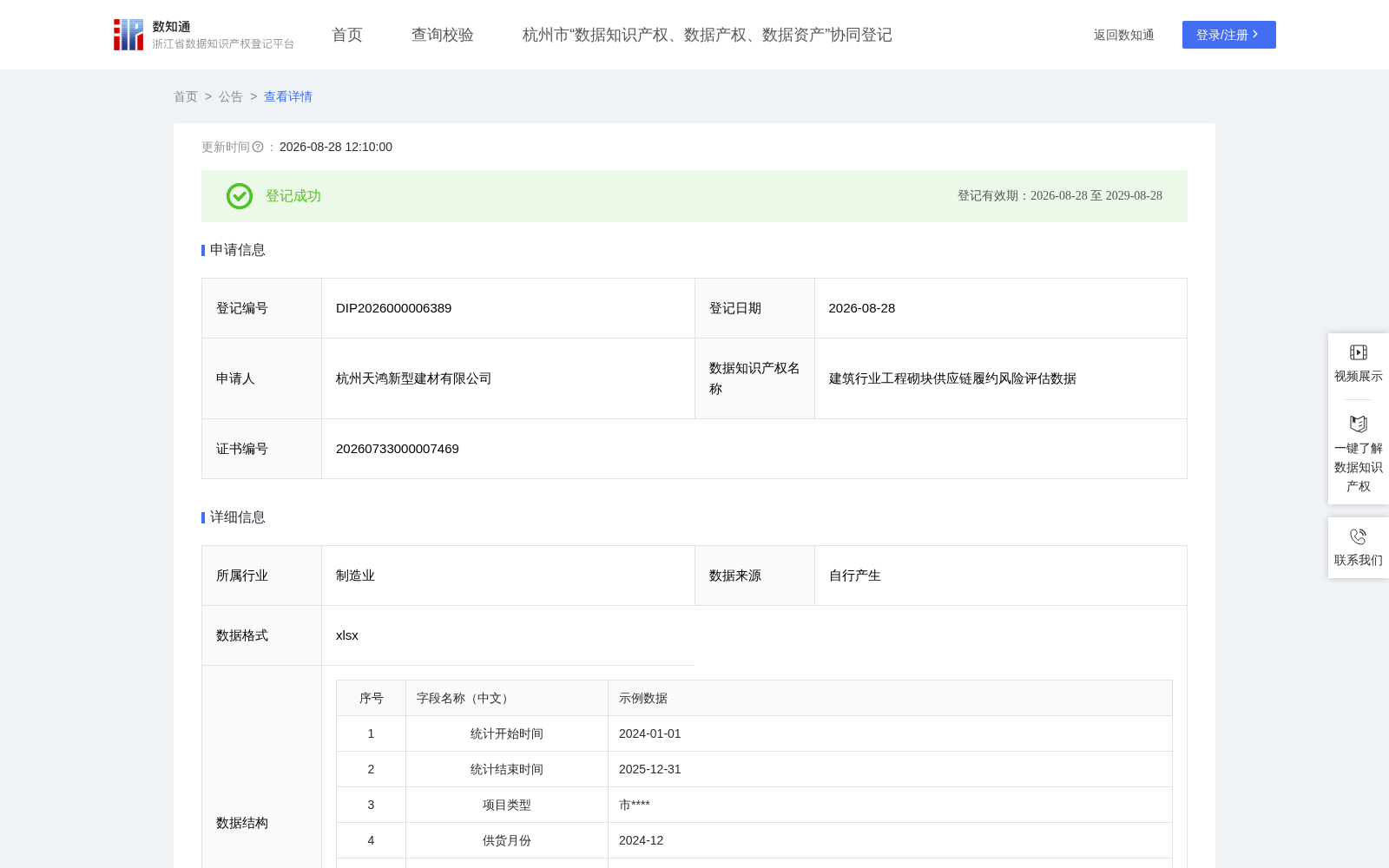

建筑行业工程砌块供应链履约风险评估数据
收藏资源简介:
本数据来源于公司项目对账单和工程砌块供货履约数据,经数据清洗去重,字段标准化、项目类型脱敏、时间区间统一、履约延误与短缺率公式计算、三项子评分分段映射和综合加权处理形成,可沉淀为建筑材料供应链履约风险大数据样本。该数据集合面向建筑材料供应商、工程项目管理方及供应链数字化平台,支持对供货时效、数量短缺、异常履约等特征进行批量分析和风险分层。该数据集可为工程建材供应链智能风控AI模型、履约风险预测模型和项目交付预警算法提供结构化训练样本,推动行业从人工经验判断向大数据分析和AI辅助决策升级。1. 履约延误天数(天) = 实际履约天数(天) - 合同约定履约天数(天)。 2. 供货短缺率(%) = (计划供货数量(块) - 实际供货数量(块)) / 计划供货数量(块) × 100;当计划供货数量(块)为0时,供货短缺率(%)取0。 3. 时效履约评分 = 履约延误天数(天):≤0天得5分,≤3天得4分,≤7天得3分,≤14天得2分,>14天得1分。 4. 数量履约评分 = 供货短缺率(%)的绝对值:≤5%得5分,≤15%得4分,≤30%得3分,≤50%得2分,>50%得1分。 5. 异常履约评分 = 履约异常次数(次):0次得5分,≤1次得4分,≤2次得3分,≤4次得2分,>4次得1分。 6. 综合履约风险得分 = 时效履约评分 × 0.35 + 数量履约评分 × 0.35 + 异常履约评分 × 0.30,结果保留两位小数。 7. 履约风险等级:综合履约风险得分 ≥ 4.5为A履约优秀,≥ 3.5为B履约良好,≥ 2.5为C履约一般,< 2.5为D履约风险。 8. 履约处置标签:综合履约风险得分 ≥ 4.5为优先续约;时效履约评分 ≤ 2为时效关注;数量履约评分 ≤ 2为数量关注;异常履约评分 ≤ 2为异常关注;其余为履约改进。 9. 综合履约风险得分权重计算依据:权重分配参考GB/T 50326-2017《建设工程项目管理规范》中项目进度控制、资源供应计划控制和风险管理要求,并结合ISO 9001:2015质量管理体系关于交付及时性、过程控制、产品和服务放行、不合格输出控制及持续改进的要求。时效履约评分权重35%,因工程砌块到场及时性直接影响施工进度和工序衔接;数量履约评分权重35%,因计划供货数量兑现度直接影响现场连续施工和库存保障;异常履约评分权重30%,因异常事件反映供应链稳定性、整改成本和后续风险暴露,但其通常通过时效与数量结果间接体现,故略低于前两项。
