本数据资产面向修造船企业及其产业链上下游相关方,聚焦解决传统工期管控中因以全厂统一均值为唯一参照、将结构性长修期项目误判为异常导致的跟催资源分散、完工节点失准与上下游协同脱节难题。通过整合船舶预计与实际进出厂时间、船长参数、靠泊类别及逐日在修记录等基础数据,构建以同尺度等级基准修期与同靠泊类别基准修期两个相互独立参照系为核心、包含修期进度率、剩余计划天数、双维偏离幅度及滞厂预警等级的衍生指标体系。该数据能够精准识别单船修期相对同类船舶的真实偏离程度,区分结构性长修期项目与实质性滞厂项目,量化不同尺度等级、不同靠泊类别之间的基准修期落差,避免单一参照系下的误判。基于此,船厂可对双维同时显著偏长且进入计划中后段的项目实施重点跟催,对仅单一维度偏长的项目转入常规跟踪,对整体基准即偏长的区域不再重复占用跟催力量,提高完工节点预测精度,支撑坞位腾挪与后续船位安排。该数据同时可沿产业链双向延伸使用:向上游,涂装、钢构、机电修理等专业分包商与备件供应商可依据逐日修期进度率与剩余计划天数安排人力、物料与设备的进场节奏,减少窝工与二次动员成本。1. 以每条修船调度记录预计进厂至预计出厂时间为该船在厂区间。 2. 计划修期天数 = 预计出厂日 − 预计进厂日;已在厂天数 = 统计日期 − 预计进厂日 + 1;剩余计划天数 = 计划修期天数 − 已在厂天数。 3. 修期进度率_pct = 已在厂天数 ÷ 计划修期天数 × 100(含两端展开,出厂当日略超 100)。 4. 等级累计修期 = 同一船舶尺度等级全部纳入分析记录(按在厂日计)的计划修期天数之和;等级记录数 = 该等级纳入分析的记录条数。 5. 等级基准修期 = 等级累计修期 ÷ 等级记录数。 6. 尺度修期离均差 = 计划修期天数 − 等级基准修期;尺度离均差平方 = 尺度修期离均差的平方。 7. 等级离差平方和 = 同一船舶尺度等级全部纳入分析记录的尺度离均差平方之和;等级修期波动幅度 = 根号下(等级离差平方和 ÷ 等级记录数)。 8. 尺度修期偏离度 = 尺度修期离均差 ÷ 等级修期波动幅度。 9. 类别累计修期 = 同一靠泊类别全部纳入分析记录的计划修期天数之和;类别记录数 = 该类别纳入分析的记录条数。 10. 类别基准修期 = 类别累计修期 ÷ 类别记录数。 11. 类别修期离均差 = 计划修期天数 − 类别基准修期;类别离均差平方 = 类别修期离均差的平方。 12. 类别离差平方和 = 同一靠泊类别全部纳入分析记录的类别离均差平方之和;类别修期波动幅度 = 根号下(类别离差平方和 ÷ 类别记录数)。 13. 类别修期偏离度 = 类别修期离均差 ÷ 类别修期波动幅度。 14. 滞厂压力指数 = 尺度修期偏离度 × 0.5 + 类别修期偏离度 × 0.5 + (修期进度率_pct − 50) ÷ 50。两维偏离度各以自身波动幅度为单位、等权合成,进度率以 50% 为中点归一。 15. 滞厂预警等级:滞厂压力指数 ≥ 1.0 为重点跟催;≥ −1.0 且 < 1.0 为正常推进;< −1.0 为快速周转。

创建时间:
2026-07-22
搜集汇总
数据集介绍

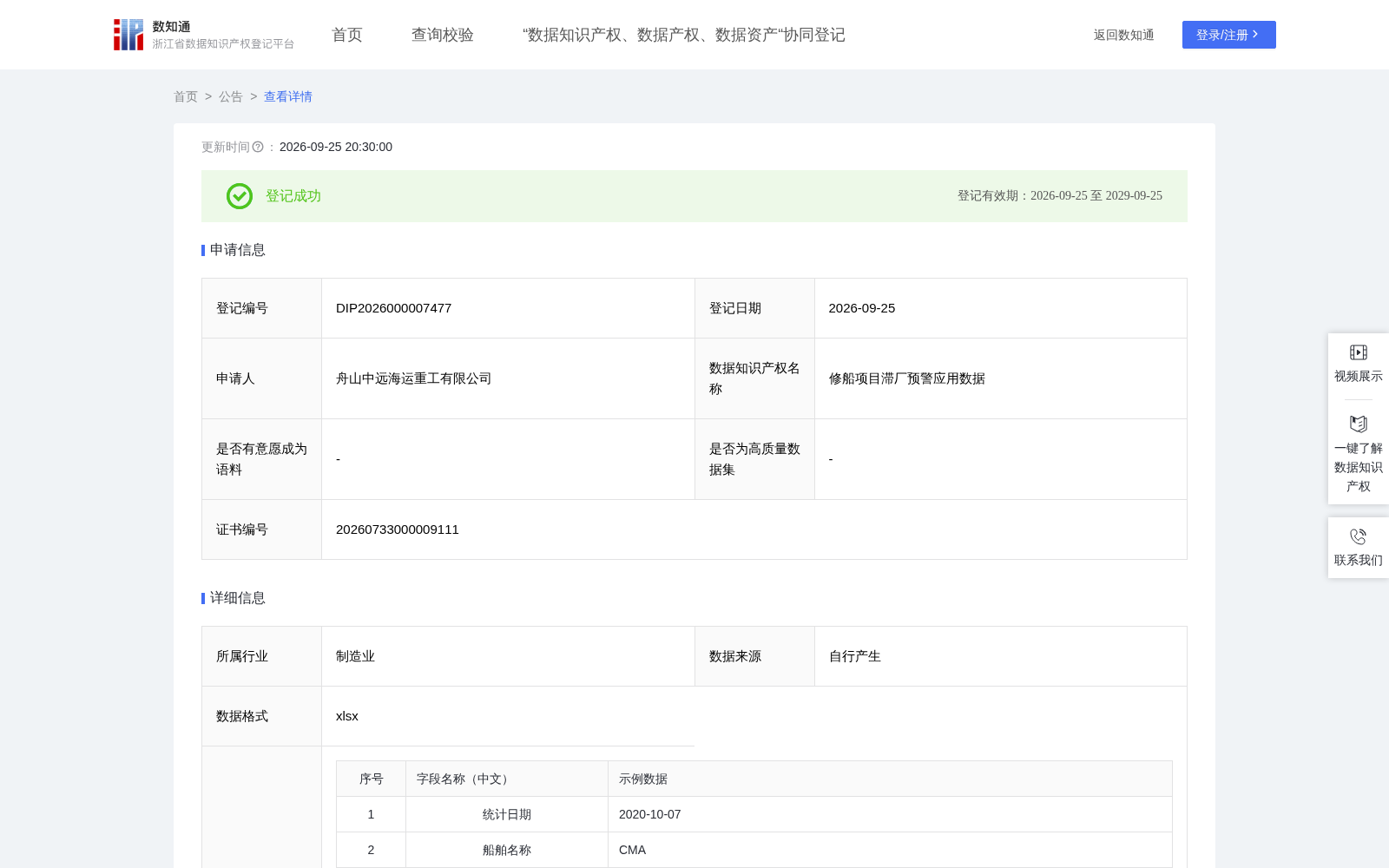

修船项目滞厂预警应用数据 数据集图片
背景与挑战
背景概述
修船项目滞厂预警应用数据由舟山中远海运重工有限公司登记,面向修造船企业及产业链上下游,整合船舶进出厂时间、尺度等级、靠泊类别与逐日在修记录,通过同尺度等级和同靠泊类别双基准修期体系计算修期进度率、双维偏离幅度及滞厂预警等级,精准识别单船真实偏离与实质性滞厂项目。该数据规模13523条,每日更新,可支撑重点跟催、完工节点预测及上下游分包商与供应商的进场节奏安排。
以上内容由遇见数据集搜集并总结生成
二维码
社区交流群
二维码
科研交流群
商业服务
